建筑防雷接地技术交底是确保建筑物防雷系统安全可靠的重要环节,直接关系到建筑物内人员生命财产安全及设备正常运行,本次技术交底涵盖施工前准备、主要技术要点、质量标准及注意事项,要求施工人员严格遵循规范执行。

施工前准备阶段,需首先熟悉设计图纸,明确防雷接地系统的类型(如直击雷防护、感应雷防护等)、接地装置布置、接地电阻值要求及材料规格型号,材料进场时,需对镀锌扁钢、圆钢、角钢、接地模块等材料进行检查,确保其规格符合设计要求,表面无严重锈蚀、裂纹等缺陷,并有产品质量证明文件,施工机具准备包括电焊机、接地电阻测试仪、手锤、冲击钻、卷尺等,并确保其性能完好,需对施工人员进行技术培训和安全交底,明确施工流程及质量标准。

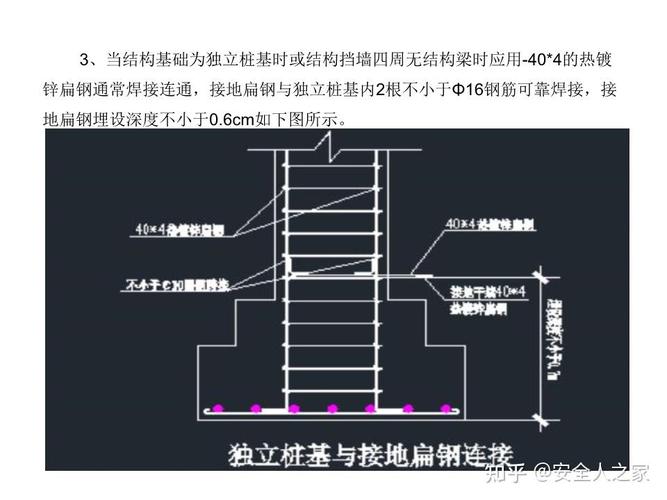

接地装置安装是防雷接地的核心内容,接地极(角钢、钢管或接地模块)的埋设深度不应小于0.8m,间距一般为5m(当受地方限制时可适当减小,但最小不小于3m),接地极应垂直打入地下,顶部距地面不宜小于0.6m,若在冻土区,应埋设在冻土层以下,接地极连接采用搭接焊时,扁钢搭接长度不应为其宽度的2倍,且至少3个棱边施焊;圆钢搭接长度不应为其直径的6倍,双面施焊;圆钢与扁钢连接时,其搭接长度应为圆钢直径的6倍,双面施焊,焊接处应清除药皮,并做防腐处理(如涂沥青漆或防腐沥青),接地干线(扁钢或圆钢)应平直、无明显弯曲,水平敷设时距地面一般为0.3m或按设计要求,支持件间距水平直线部分为1-1.5m,垂直部分为1.5-3m,接地干线与接地极、接地干线与设备接地端子的连接应采用螺栓连接,并应有防松措施,接触面应处理干净。
引下线安装需利用建筑物柱内主筋(不少于2根φ10及以上钢筋)或专设扁钢/圆钢作为引下线,专设引下线应沿外墙明敷或暗敷,固定点间距1-1.5m,引下线在上、下端应做断接卡(距地1.8m),便于接地电阻测试,当利用柱筋作引下线时,需在柱筋上做标记,确保电气连续性,并在室外地面上0.8-1m处预测试连接板。
接闪器(避雷针、避雷带、避雷网)安装应按设计图纸位置施工,避雷带应采用镀锌扁钢(-25×4mm)或圆钢(φ8mm),沿屋顶女儿墙或支架敷设,支架间距1-1.5m,高度10-15cm,且需平整顺直,避雷带支持卡子应预埋牢固,转角处弯曲半径应大于圆钢直径的6倍(扁钢为宽度的2倍),且成圆弧形,避雷网应焊接成闭合回路,并与引下线可靠连接,屋面金属物体(如金属管道、设备金属外壳、金属构架等)均应与避雷带焊接连通,形成等电位连接。

等电位连接是防雷系统的重要组成部分,需将建筑物内金属管道(给排水、燃气、暖通)、电缆桥架、配电箱外壳、金属门窗等通过等电位端子箱与接地系统可靠连接,连接导线截面应符合规范要求(一般采用≥4mm²铜芯软线或≥25mm²镀锌扁钢),总等电位联结箱(MEB)应设在电源进线处,局部等电位联结箱(LEB)设在卫生间、手术室等特殊场所,联结端子排应采用铜质材料,连接点应紧密牢固。
接地电阻测试是检验接地系统施工质量的关键环节,测试应在干燥天气进行,使用接地电阻测试仪,将测试极(P、C)沿接地极方向布置,距离接地极一般为20m和40m,测试前需断开接地干线与所有设备的连接,测试值应符合设计要求(一般建筑物≤10Ω,重要建筑物≤4Ω,若不满足,需采取增加接地极、降阻剂等措施),测试记录需存档,作为验收依据。
质量标准方面,材料规格、型号必须符合设计及规范要求;焊接饱满,无夹渣、咬肉,防腐处理到位;接地电阻值达标;支持件间距均匀,固定牢固;接闪器安装平直,无高低起伏;等电位连接可靠,导线截面正确,施工过程中需做好自检、互检及交接检,并做好隐蔽工程验收记录。
注意事项包括:焊接作业时需做好防火措施,避免火花飞溅;接地极打设时避免破坏地下管线;在腐蚀性较强的土壤中,接地材料应采取加大截面或热镀锌防腐处理;施工时需与其他专业(电气、给排水、暖通)密切配合,避免交叉冲突;完工后需清理现场,确保建筑外观整洁。

相关问答FAQs:
-
问:接地电阻值不达标时,有哪些常用降阻措施? 答:接地电阻不达标时,可采取以下措施:①增加接地极数量或延长接地极长度;②深埋接地极,接触低电阻率土壤;③采用降阻剂,降低接地极与土壤的接触电阻;④置换土壤,用电阻率较低的黏土、黑土替换原有高电阻率土壤;⑤外引接地,在建筑物附近有水源或低电阻率区域时,敷设外接地极。
-
问:利用建筑物柱筋作为防雷引下线时,如何保证电气连续性? 答:利用柱筋作引下线时,需选取不少于2根主筋(通常对角筋),从下至上通长焊接,搭接长度单面焊≥12d(d为钢筋直径),双面焊≥6d,焊接应饱满,无虚焊,每层柱筋需在绑扎后用色标标记,避免遗漏,在首层地面0.8-1m处预测试连接板,将柱筋与连接板可靠焊接,便于后续接地电阻测试,施工过程中需监理全程检查,确保电气连续性满足要求。
